一、好色先生下载安装爬梯防腐刷漆
1.安全防护与现场准备
在烟囱底部周边设置硬质警戒区,悬挂警示标识,安排专人监护。
对警戒区内的设备、地面铺设防火阻燃帆布,防止除锈铁屑、涂料滴落造成损伤。

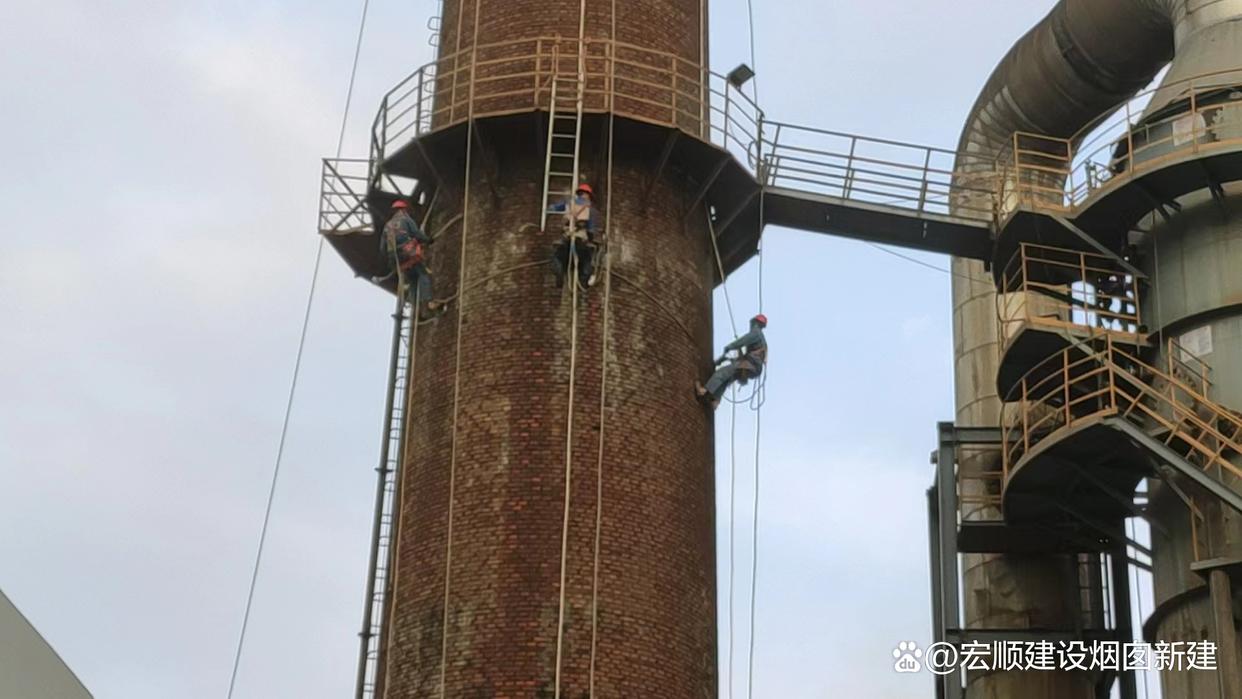

作业人员全程系挂双钩安全绳,安全绳上端固定在烟囱顶口牢固的预埋件上,随身携带的工具放入防坠工具袋,严禁高空抛掷。
遇大风、雨雪、高温天气,立即停止高空作业;雷雨天气严禁在爬梯上作业。
2.除锈处理
重度锈蚀区域:采用角磨机搭配钢丝刷,清除杆件表面的铁锈、氧化皮、旧涂层及油污,达到St3级标准(表面无可见油脂和污垢,无附着不牢的氧化皮、铁锈)。
轻度锈蚀区域:采用钢丝刷+铲刀人工除锈,清除表面浮锈和粉化涂层,确保基面洁净干燥。
焊缝锈蚀开裂部位:进行补焊加固,焊后打磨焊缝至平顺。
松动连接螺栓:先除锈再紧固,加装防松垫片,锈蚀严重的螺栓直接更换。
3.防腐涂料选择与涂刷
底漆:选择环氧富锌底漆,具有良好的防锈性能和附着力。采用滚筒或毛刷均匀涂刷,重点涂刷焊缝、螺栓连接处、杆件边角等易腐蚀部位,确保底漆覆盖基面,无漏涂、露底现象。底漆干膜厚度控制在60-80μm。
中涂:待底漆固化后,涂刷环氧云铁中涂漆,增强涂层厚度与屏蔽腐蚀介质的能力,干膜厚度控制在60-80μm。中涂漆干燥后,用细砂纸轻轻打磨表面颗粒和流痕,提升与面漆的附着力。
面漆:选择聚氨酯耐候面漆,具有良好的耐候性和耐腐蚀性。采用毛刷或小型喷涂机涂刷,确保色泽均匀一致,无流挂、针孔、橘皮等缺陷。对爬梯踏步、扶手等高频接触部位,可适当增加面漆涂刷遍数,提升耐磨性。面漆干膜厚度控制在60-80μm,总干膜厚度≥200μm。
4.施工注意事项
除锈完成后,需在4小时内涂刷底漆,防止金属表面二次返锈。
涂装过程中,对爬梯与烟囱筒壁连接的预埋件部位,需涂刷到位,确保密封严密,防止雨水渗入预埋件引发锈蚀。
每道涂层施工完成后,班组自检厚度、附着力;全部涂装完成后,采用干膜测厚仪检测总厚度,确保90%以上测点达到设计要求;采用划格法检测涂层附着力,漆膜脱落面积≤5%为合格。
面漆固化期间,禁止人员攀爬爬梯,防止踩踏损伤漆膜。
二、好色先生下载安装裂缝修补
1.裂缝原因分析
在维修前,需先确定裂缝的原因,常见原因包括温度变化引起的热胀冷缩、地基沉降或不均匀沉降、材料老化或施工质量问题、外部荷载或风力作用等。
2.轻微裂缝的维修
表面封闭法:清理裂缝表面,用水泥砂浆或环氧树脂进行封闭。适用于宽度小于5mm的裂缝。
灌浆法:使用水泥浆或环氧树脂浆液注入裂缝,填充并加固。适用于宽度小于5mm但深度较大的裂缝。
3.中等裂缝的维修
钢筋网加固:在烟筒外部铺设钢筋网,然后涂抹水泥砂浆或喷射混凝土。适用于宽度在5mm-20mm之间的裂缝。
碳纤维布加固:在裂缝区域粘贴碳纤维布,增强结构强度。适用于对结构强度要求较高的场合。
钢箍加固:在烟筒外部安装钢箍,增加整体稳定性。适用于裂缝较为集中或需要整体加固的场合。
4.严重裂缝的维修
拆除重建:局部拆除受损部分,重新砌筑砖块。适用于裂缝较大(超过20mm)或烟筒结构已严重受损的场合。
整体加固:在烟筒外部增加钢筋混凝土套筒,形成新的支撑结构。适用于烟筒整体稳定性受到严重威胁的场合。
地基加固:如果裂缝由地基沉降引起,需对地基进行加固处理。如采用注浆加固、扩大基础等方法提高地基承载力。
5.施工注意事项
维修前需确保烟筒处于安全状态,必要时暂停使用。
高空作业时,需做好安全防护措施,如系挂安全绳、佩戴安全帽等。
维修过程中需严格控制施工质量,确保修补材料和加固措施符合设计要求。
维修完成后需进行验收和检测,确保裂缝修补和加固效果达到预期目标。
